随着工业4.0和智能制造的快速发展,新厂房弱电系统作为信息化基础设施的核心,需满足生产自动化、管理数字化、安防智能化的需求。本方案针对新建厂房设计,涵盖综合布线、安防监控、网络通信、广播系统等子系统,通过标准化施工与智能化集成,实现高效、安全、可扩展的弱电环境。
一、系统规划与设计
1. 综合布线系统
设计原则:采用分层星型拓扑结构,支持千兆/万兆以太网传输,预留光纤到桌面(FTTD)接口。
实施要点:
水平布线采用六类非屏蔽双绞线(UTP),垂直干线采用多模光纤。
信息点按办公区3个/工位、生产区2个/设备配置,总计约1500个信息点。
配线间设置于每层弱电井,采用19英寸标准机柜,配置光纤配线架和铜缆配线架。
2. 安防监控系统
前端设备:部署200万像素红外半球摄像机(办公区)和300万像素智能球机(生产区),支持人脸识别与行为分析。
存储方案:采用NVR网络视频录像机,存储周期30天,支持RAID 5冗余备份。
报警联动:与门禁系统集成,实现异常事件自动抓拍、弹窗报警。
3. 网络通信系统
核心层:部署双核心交换机,支持VLAN划分和QoS策略,带宽≥40Gbps。
接入层:采用PoE交换机,为IP电话、无线AP等设备供电。
无线覆盖:办公区部署802.11ac Wave2无线AP,生产区采用工业级防爆AP,支持无缝漫游。
4. 广播系统
分区设计:按办公区、生产区、仓储区划分6个广播分区,支持独立寻址。
功能实现:集成背景音乐、紧急广播、消防联动,采用数字IP广播系统,支持手机APP远程控制。
二、施工流程与质量控制
1. 施工流程

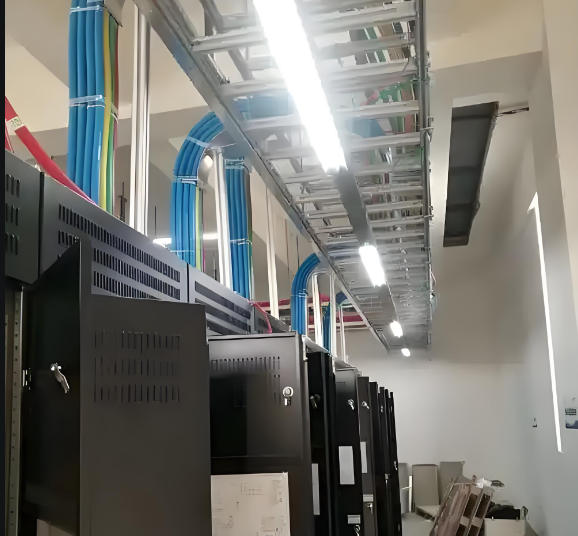

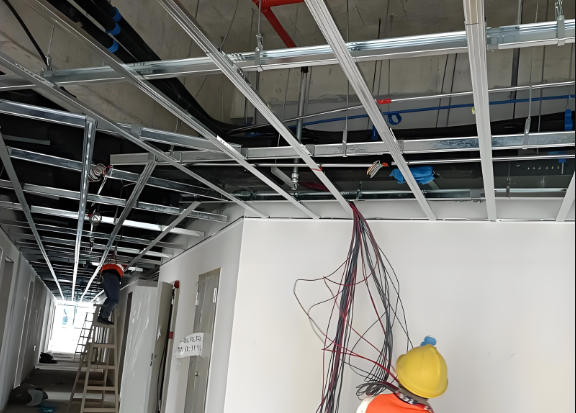

管线预埋:在土建阶段完成线管、桥架敷设,采用镀锌钢管和金属线槽,确保接地电阻≤1Ω。
设备安装:按“先主干后支线”原则,依次安装核心交换机、配线架、摄像机等设备。
系统调试:分阶段进行单机调试、系统联调,测试内容包括信号衰减、延迟、丢包率等指标。
2. 质量控制措施
材料验收:线缆、设备需提供出厂检验报告,现场抽检10%进行通断测试。
工艺标准:线缆弯曲半径≥6倍线径,光纤熔接损耗≤0.1dB,标签标识清晰规范。
隐蔽工程验收:管线敷设完成后,进行100%拍照存档,并形成验收报告。
三、安全与环保管理
1. 安全措施
高空作业:搭设脚手架或使用升降平台,操作人员需持证上岗,佩戴安全带、安全帽。
用电安全:临时用电采用TN-S系统,配电箱设置漏电保护器,每日巡检记录。
消防管理:施工现场配备灭火器、烟雾报警器,严禁吸烟,动火作业需办理审批手续。
2. 环保要求
噪声控制:切割、钻孔等作业安排在白天,噪声≤65dB(A)。
废弃物处理:线缆头、包装材料分类收集,交由有资质的单位回收处理。
节能设计:采用LED照明、智能照明控制系统,降低能耗30%以上。
四、进度计划与资源配置
1. 进度计划
总工期:90日历天,分三阶段实施:
第一阶段:管线预埋、桥架安装。
第二阶段:设备安装、系统布线。
第三阶段:系统调试、验收交付。
2. 资源配置
人力:组建15人施工团队,包括电工、技术员、安全员等,分两班作业。
设备:投入升降机2台、光纤熔接机3台、网络测试仪5台。
材料:提前30天采购线缆、设备,确保库存满足施工需求。
五、验收与售后服务
1. 验收标准
功能验收:系统需通过72小时连续运行测试,无故障报警。
性能验收:网络延迟≤50ms,监控画面分辨率≥1080P,广播音质清晰无杂音。
文档验收:提供竣工图纸、操作手册、保修卡等全套资料。
2. 售后服务
保修期:具体免费保修时间,终身维护。
响应时间:接到报修后,2小时内到达现场,24小时内解决问题。
定期巡检:每季度进行一次系统巡检,出具巡检报告。
六、成本预算
项目成本包含:综合布线、安防监控、网络设备、广播系统、施工费等
项目通过标准化设计、精细化施工和智能化集成,打造符合工业4.0标准的新厂房弱电系统。实施后,可提升生产效率20%、降低运维成本15%,为工厂数字化转型奠定坚实基础。
